أستاذ طاقة يوضح مميزات مشروع الضبعة النووي
أشرقت حفني مصر 2030قال الدكتور حافظ سلماوي، أستاذ هندسة الطاقة، إن مشروع الضبعة النووي بدأ تنفيذه في ديسمبر 2017، ومنذ ذلك الحين وحتى يوليو 2022 كانت الفترة مخصصة للأعمال التحضيرية والحصول على التراخيص والموافقات المحلية والدولية، نظرًا لاختلاف مشروعات الطاقة النووية بشكل كبير عن المشروعات التقليدية.

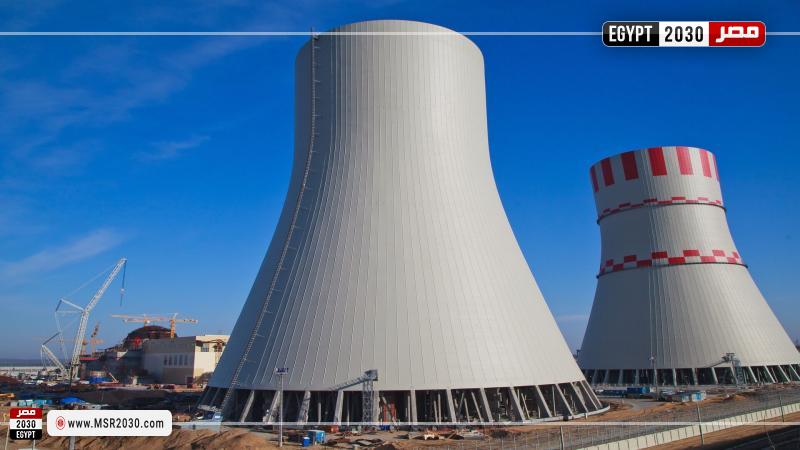

وأضاف أستاذ هندسة الطاقة، خلال مداخلة هاتفية، على فضائية "إكسترا نيوز"، أن صب القواعد الخاصة بالمفاعل الأول تم في يوليو 2022، بينما انتهى صب قواعد المفاعل الرابع في يناير 2024، وتم البدء في تركيب الوعاء الداخلي للمفاعل خلال هذه الفترة.
وأوضح أن المشروع يسير بخطى ثابتة، مع هدف الانتهاء من الوحدة الأولى في منتصف 2028، تليها الوحدات الثانية والثالثة في 2029، ثم الوحدة الرابعة في 2030، وعند الانتهاء، ستبلغ قدرة المحطة 4800 ميجاوات مقسمة على أربع وحدات، كل منها بقدرة 1200 ميجاوات، مع إنتاج إجمالي قدره 35 مليار كيلووات ساعة، مما سيجعل الطاقة النووية تمثل 13% من استهلاك الكهرباء.
وتابع: الانقطاعات الأخيرة في التيار الكهربائي، الناتجة عن نقص الغاز، قد تنتهي بفضل وجود مصادر بديلة تشمل الطاقة النووية والمتجددة، مما سيوفر تأمينًا أفضل لإمدادات الطاقة.
